悬浮拼装地板篮球场网羽球场运动场施工方案

2015/7/28 0:25:28点击:

一、场地概况:

       标准篮球场、网球场、羽毛球场等场地

二、悬浮式拼装运动地板施工方案:

1、施工前的准备

      悬浮式拼装运动地板的铺装不需要胶水或者其他粘合物,通过独特的锁扣设计直接拼装于平整的混凝土基础上。

      施工前,清理场地杂物,检查场地的平整度,3米靠尺,平整度在正负3个毫米以内的为合格,对有明显高低差的地方进行找平以及大的裂缝需要填缝(混凝土找平或者填缝用透气式跑道胶水加20目到40目的石英砂,按照1:5的比例混合搅拌均匀,用铝合金尺批刮,按照现在的气温在48小时后可以固化)。

2、场地放线及施工铺装

一、篮球场 是一个长方形的坚实平面,无障碍物。

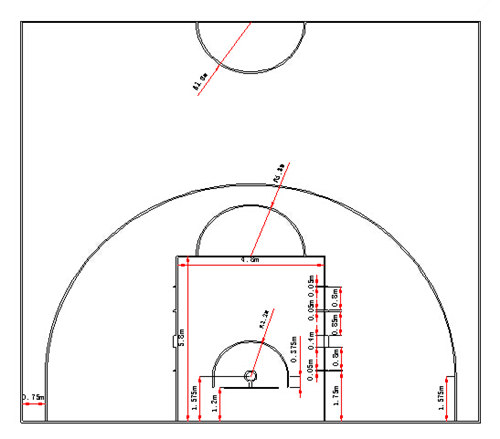

二、篮球场尺寸为:长28米,宽15米,线宽0.05米,篮球场的丈量是从界线的内沿量起。

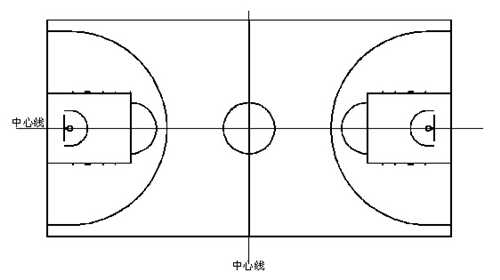

三、在篮球架之间确定场地横向与竖向中心线,见(图)。

  悬浮地板球场施工方案

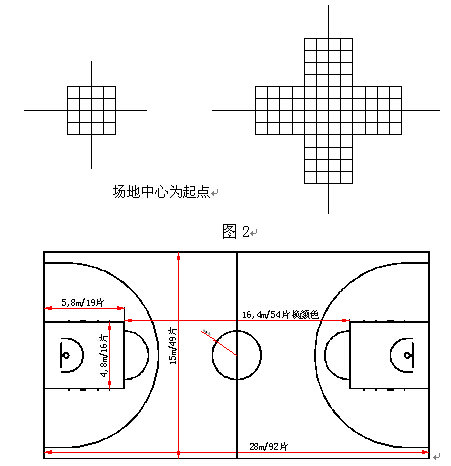

四、在场地中心点开始安装地板,以中心线为起点由内向外安装,先安装场地基本结构十字架到两端见(图2),再由内向外安装整个场地,场地面积所需地板数量见(图),


五、画线:根据场地尺寸和画线宽度尺寸贴美纹纸见(图),圆弧处贴纸先用记号笔在地板上作圆弧记号,再顺着圆弧标记贴美纹纸。



    场地划线需要三道工序。

l        在地板铺装完毕后,先根据球场划线规则贴好胶带纸,确定要进行划线的区域(线宽为5cm);

l        在要进行划线的区域涂刷PP改性水,按现在的气温PP水干燥时间至少60分钟。

l        等PP改性水干了以后,直接在上面刷划线漆(划线漆建议使用古象牌双组份聚氨酯漆),按现在天气划线后等3个小时左右,场地即可投入使用。

5、修边清理

    根据场地铺装后实际情况进行修边清理。
